Lees hier het nieuws over de voortgang van de werkzaamheden aan de Meanderende Maas. Op deze pagina vindt u ook downloads met de planning per dijksectie, zodat u ziet wat er wanneer gebeurt in uw omgeving.
Voor informatie over wegafsluitingen, bekijk deze pagina met een overzicht van de fases van een afsluiting.

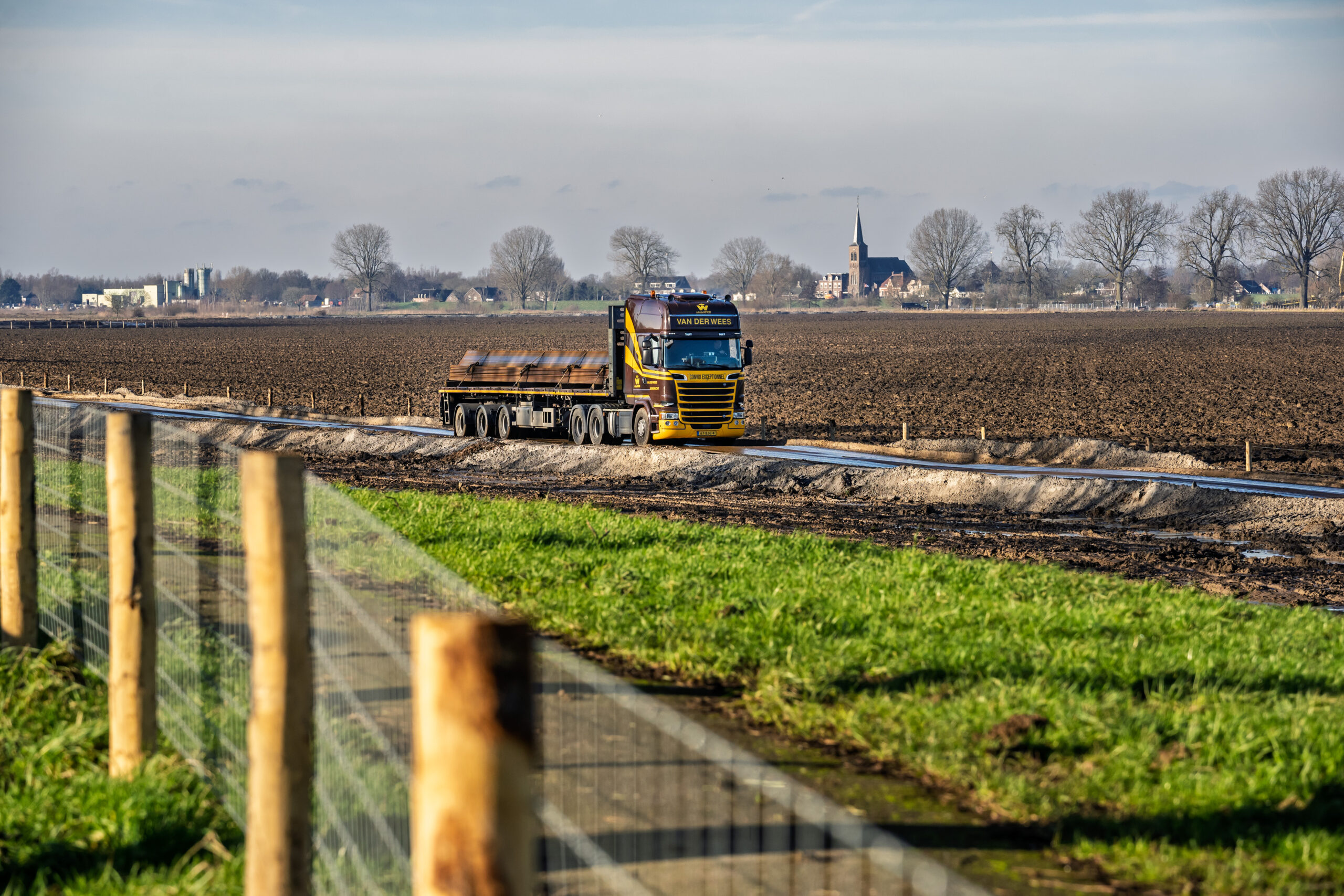

Na jaren van voorbereiding zijn we nu écht van start. In januari 2025 zijn de eerste damwanden in de grond gebracht. Aannemer Boskalis Nederland is begonnen met de eerste werkzaamheden ten westen van Dieden, en naar verwachting zijn alle werkzaamheden eind 2030 afgerond.

Op deze pagina vindt u meer informatie over de uitvoering en de globale planning. U leest per gebied wanneer de werkzaamheden gepland staan. De planning is onder voorbehoud. Op deze pagina plaatsen we steeds de meest actuele planning.
Blijf op de hoogte van de werkzaamheden met de Meanderende Maas-app. Bekijk updates over de planning, wegafsluitingen en neem eenvoudig contact op met uw omgevingsmanager. Download de app nu via de App Store of Google Play Store.

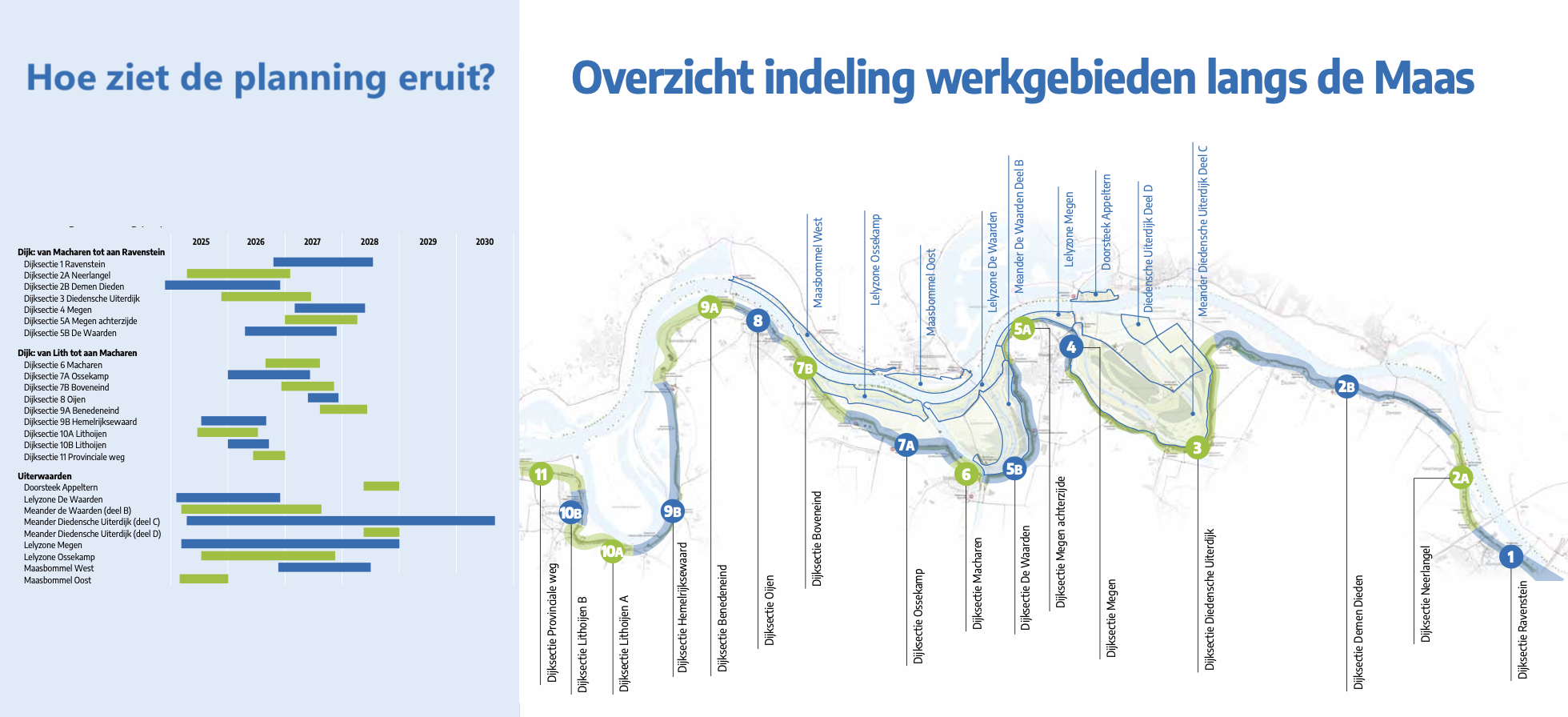

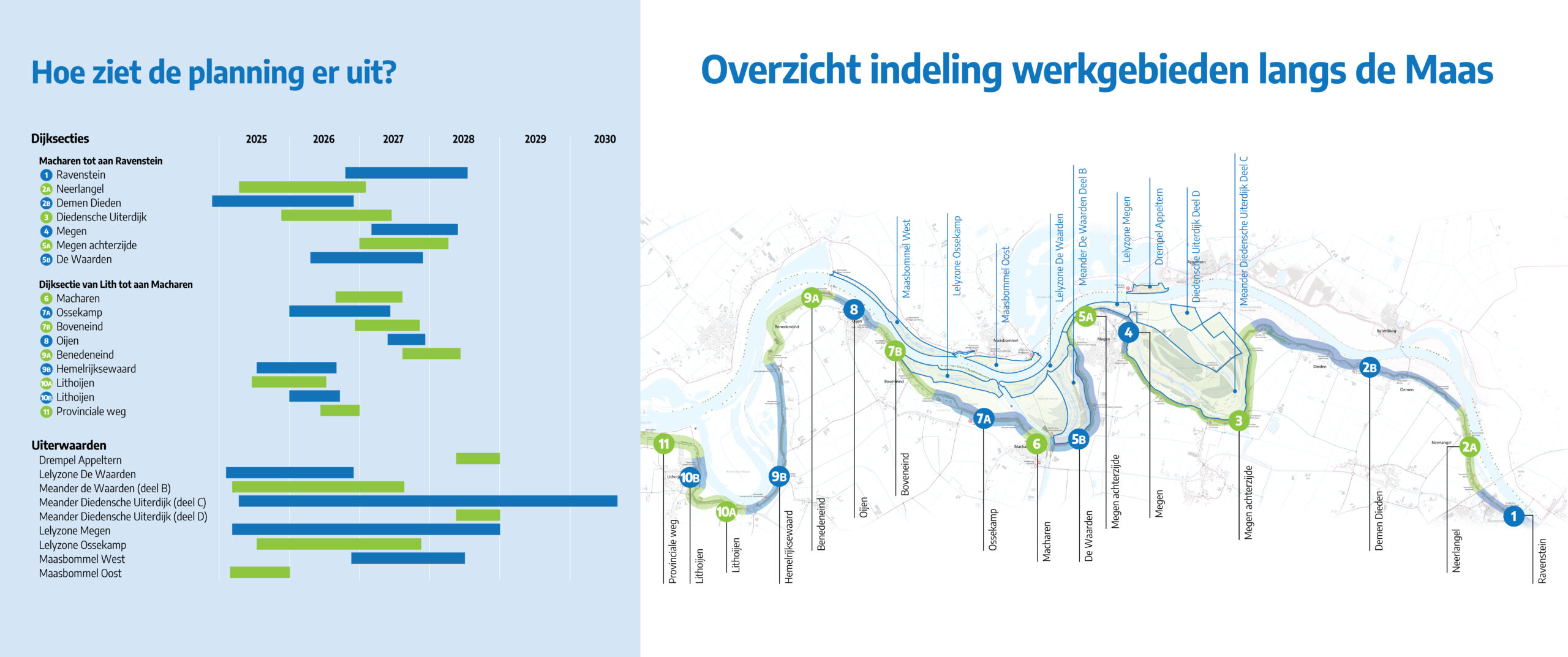

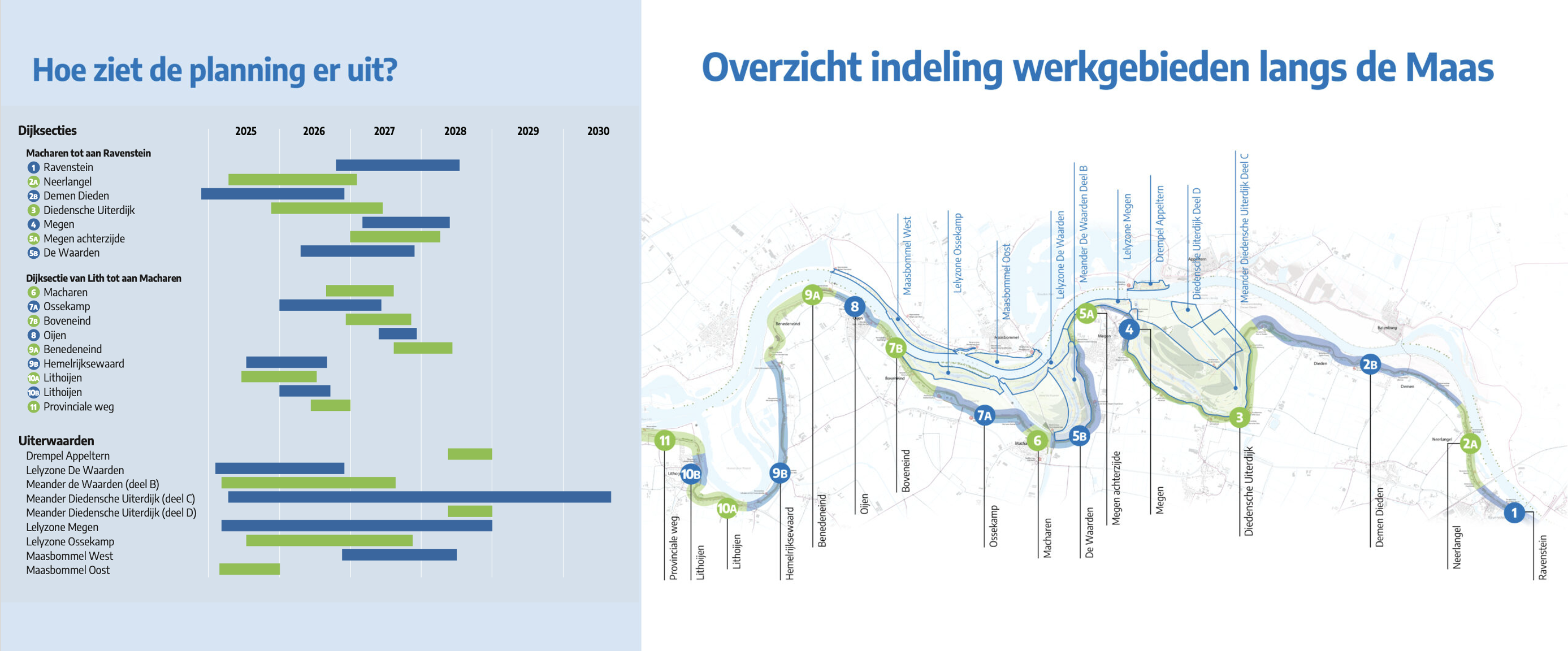

Klik hier om de planning tot 2030 te downloaden, inclusief het overzicht met de aanduiding van de dijksecties en uitwaarden.
In januari zijn we gestart met de werkzaamheden tussen Ravenstein en Megen.

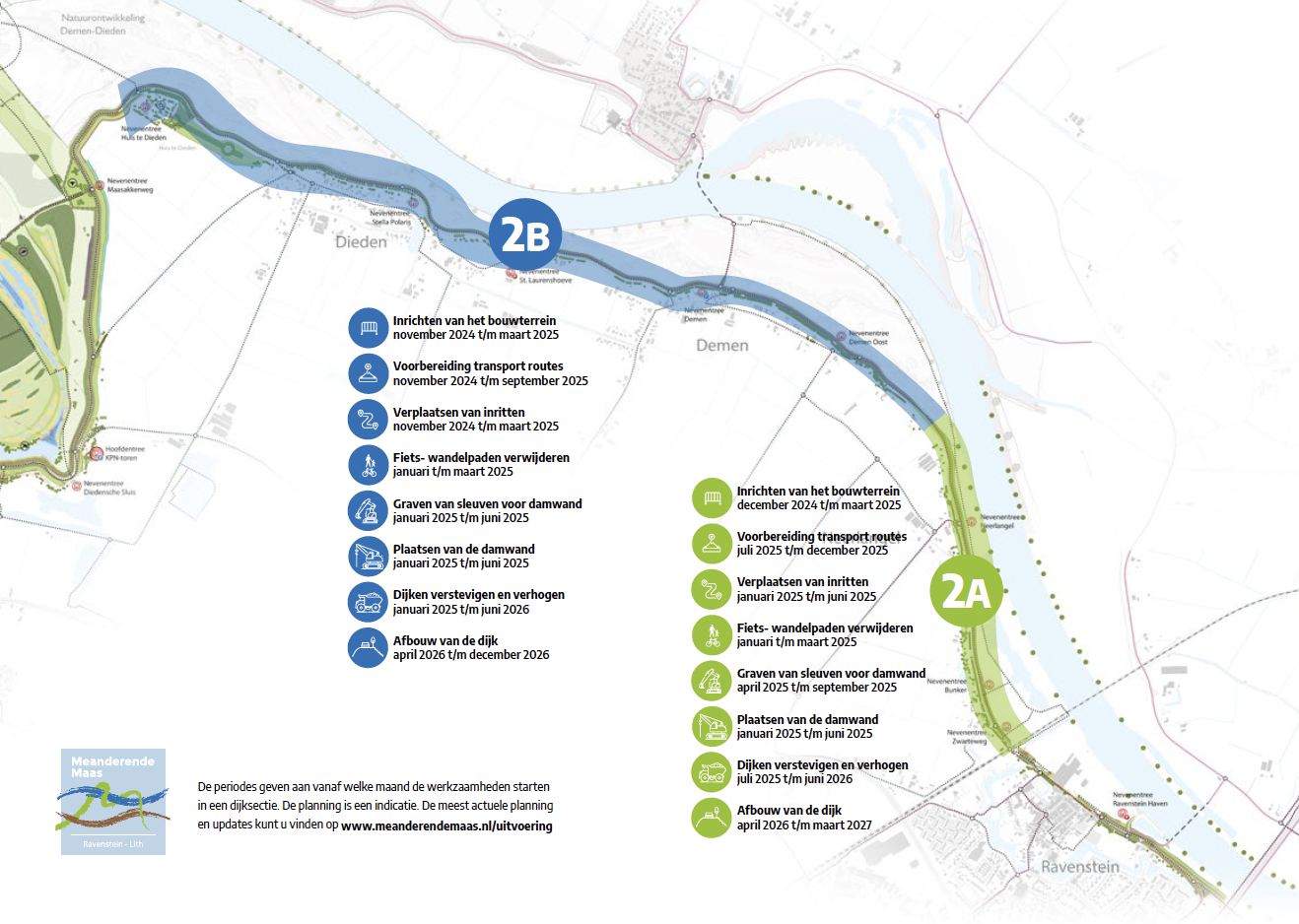

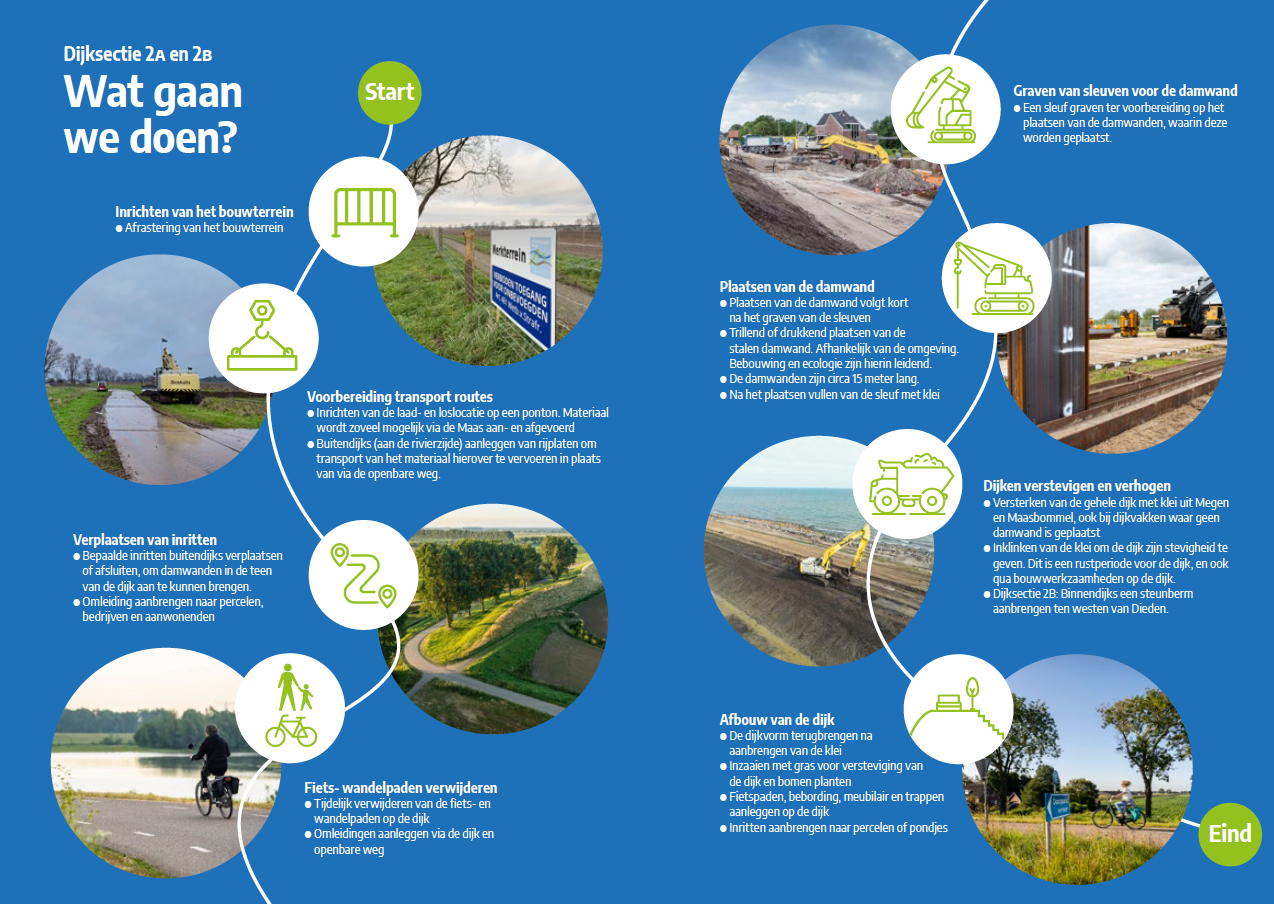

Bekijk hier de planning en een korte uitleg over de werkzaamheden voor dijksectie 2A en 2B, specifiek voor deze sectie. In deze een grove planning staat een uitleg over wat we wanneer gaan uitvoeren.

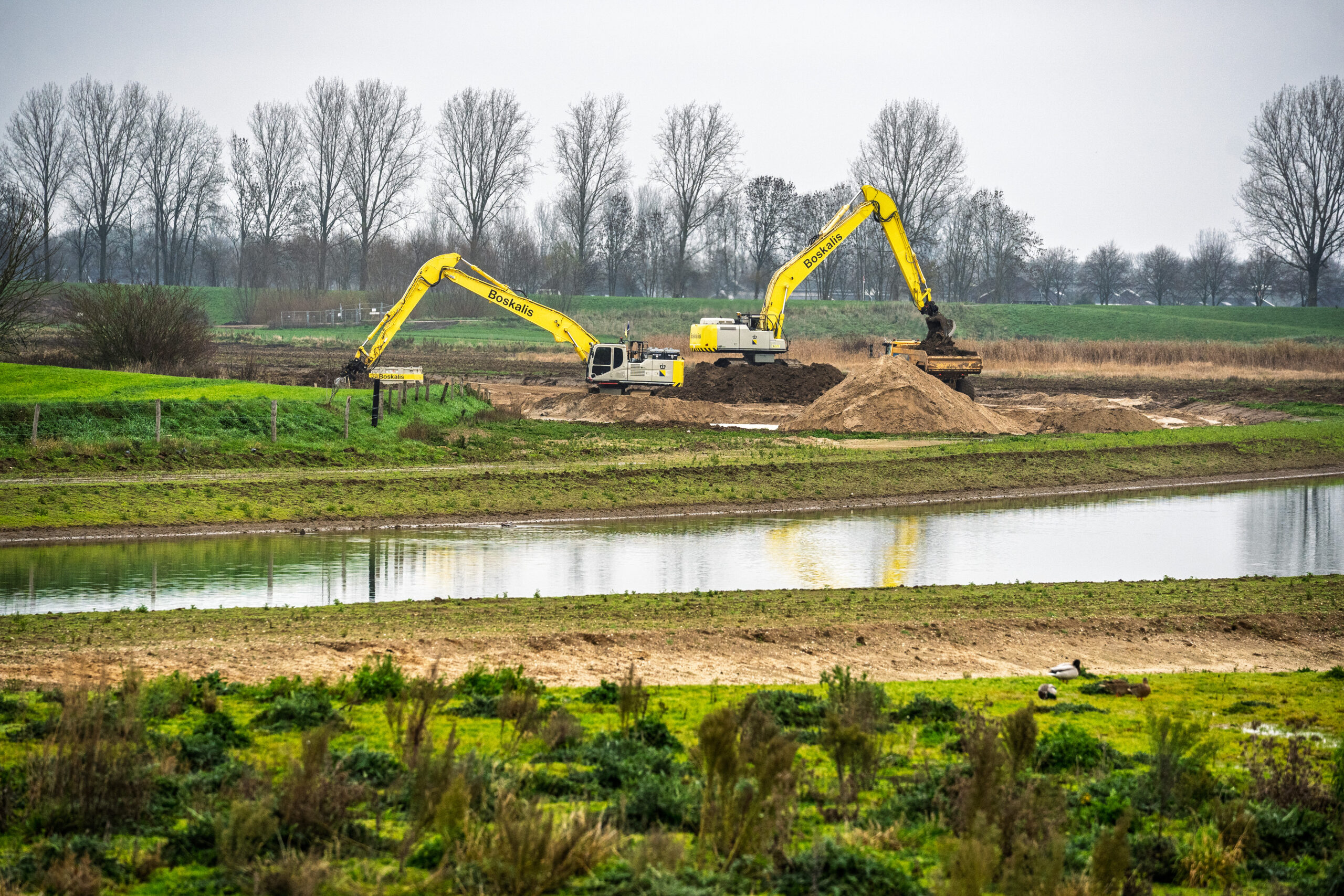

We verlagen het maaiveld en gaan de Veerweg opnieuw asfalteren. Het werkterrein is afgezet en er ligt een transportroute voor het bouwverkeer.
Maatregelen:
Zodra de werkzaamheden klaar zijn, wordt de uiterwaarden weer een mooi gebied om in te struinen.
In mei zijn we gestart met de werkzaamheden bij Lithoijen.

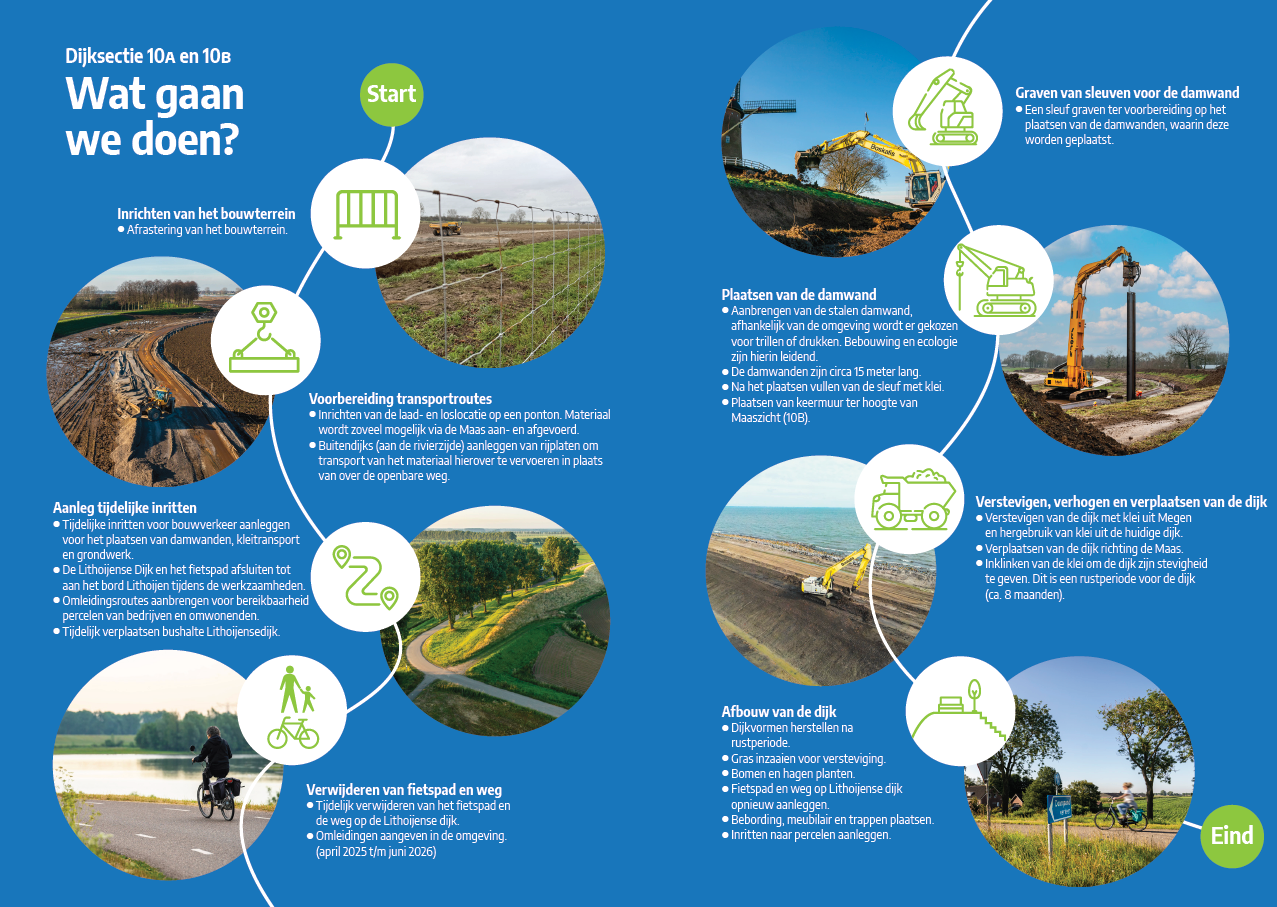

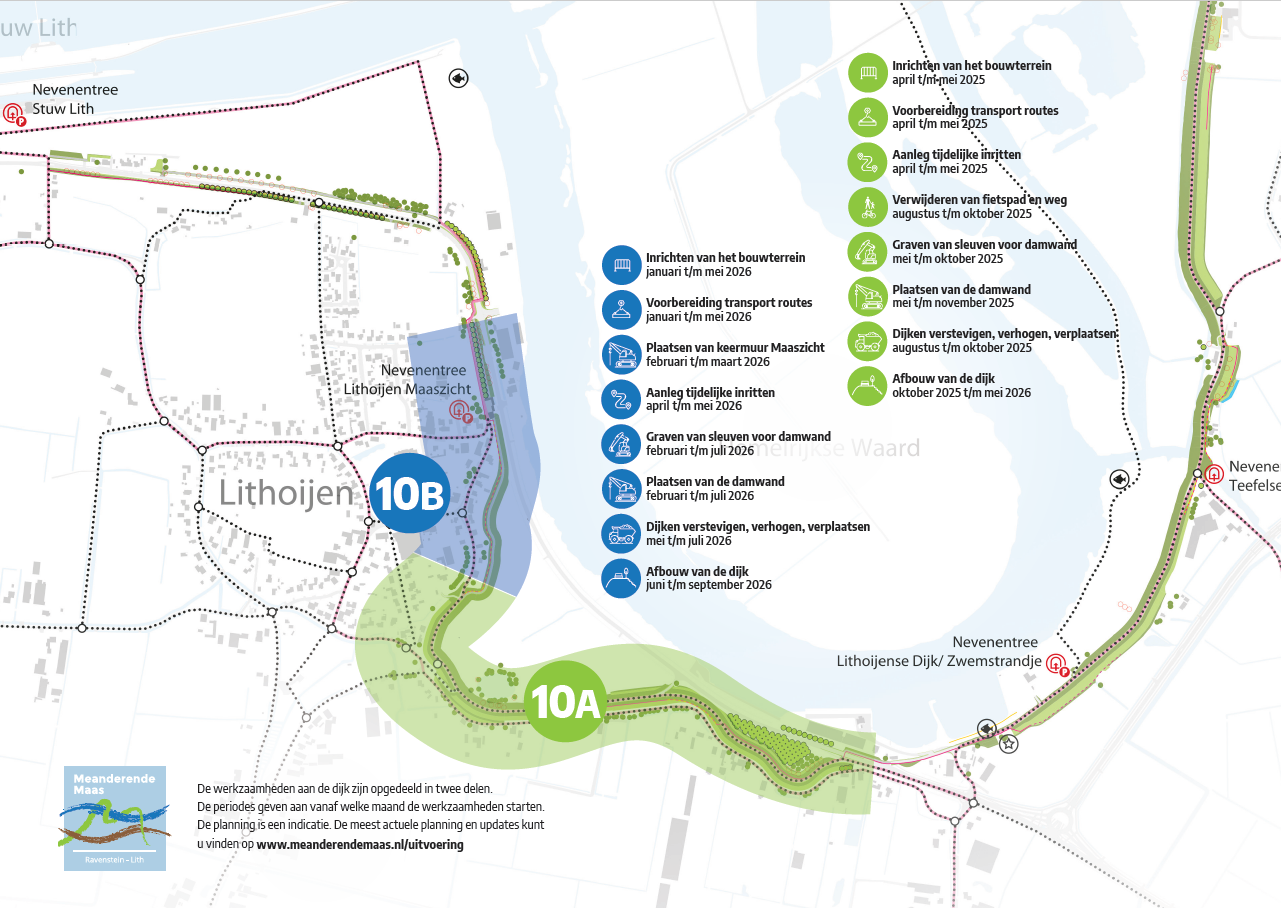

Bekijk hier de planning en een korte uitleg over de werkzaamheden bij dijksectie 10 A en 10B, specifiek voor deze sectie. In deze een grove planning staat een uitleg over wat we wanneer gaan uitvoeren.
Wat gebeurt er in de uiterwaarden?
De structuur van het oude landschap blijft herkenbaar, met ‘De Heerlijkheid Maasakker’, oude boomgaarden en zichtlijnen op de TV-toren en de kerktoren van Megen. We leggen nieuwe fiets- en wandelroutes aan, behouden de lanen van de Rulstraat en Maasakkerstraat en creëren een uitkijkpunt op de plek waar vroeger een toren stond.
De werkzaamheden duren naar verwachting tot eind 2030. Percelen en woningen blijven bereikbaar. We zorgen voor een veilige kruising van het werkverkeer met de Rulstraat, doormiddel van het plaatsen van stoplichten.
Lelyzone Megen is een belangrijke transportroute voor het vervoeren van grond tussen Meander de Waarden en de Diedensche Uiterdijk. Het is afgezet met schapengaas en er ligt een werkweg van rijplaten voor het werkverkeer.
Goed om te weten: de werkweg is niet altijd in gebruik. Als er geen bouwverkeer rijdt, openen we het bouwhek zodat omwonenden er kunnen wandelen. Zo blijft het mogelijk om tijdens de werkzaamheden toch te genieten van de omgeving. We zorgen dat het pondje bereikbaar blijft.
In dit gebied gaan we grond vervoeren voor de dijkversterking. Naar verwachting zijn we tot eind 2028 in dit gebied bezig met de werkzaamheden. Halverwege 2028 starten met het grondwerk in dit gebied. De omgeving is dan tot eind 2028 niet toegankelijk.
We richten het terrein in, leggen een werkweg aan en graven de uiterwaarden af. Zo ontstaat een gevarieerd rivierenlandschap met graslanden, struweel en moeras. Dit is goed voor natuur, biodiversiteit en waterkwaliteit.

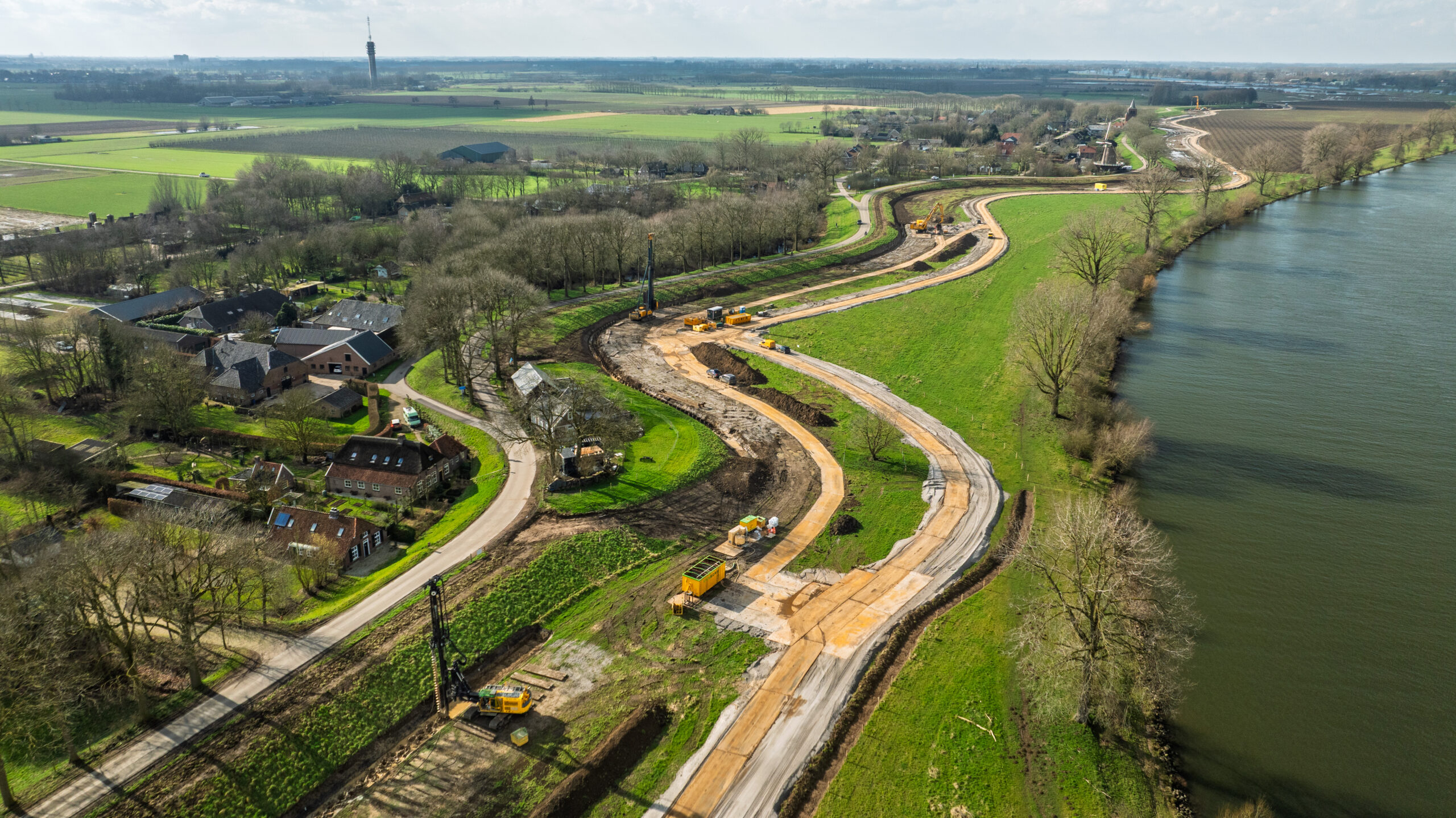

Ook herstellen we een historische haven bij Kasteel Oijen en maken we het gebied toegankelijk, met onder andere een rolstoelvriendelijk pad. De werkzaamheden lopen tot eind 2026.

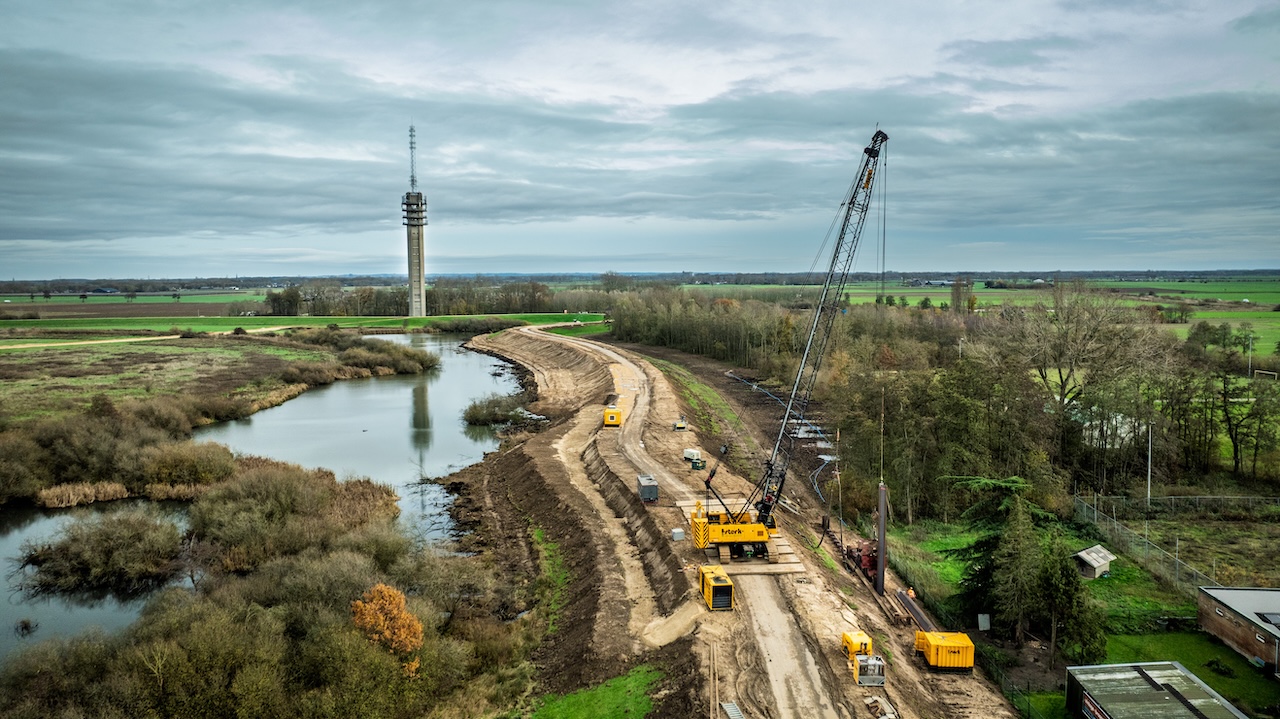

Medio augustus 2025 start de dijkversterking in dijksectie 9B. Het werkterrein wordt afgezet met laag schapengaas. Bekijk hier de planning van de werkzaamheden tot eind 2026.
De Ooijense Benedendijk sluiten we tussen kruising met de Parallelstraat en de Lutterweg, van 18 augustus t/m 4 februari 2026. Volg de omleiding via de Parallelstraat. Deze omleiding staat aangegeven in de omgeving. Bekijk de omleiding op dit kaartje.
De parkeerplaats bij Hemelrijksewaard blijft bereikbaar. Je kunt vanuit daar nog steeds een mooie, verkorte wandeling maken.
Bij de werkzaamheden staat veiligheid centraal. Niet alleen voor de medewerkers, maar ook voor omwonenden, weggebruikers en iedereen die in de omgeving woont of werkt. Om dit complexe project veilig uit te voeren zijn tal van maatregelen genomen.
Afgeschermde bouwterreinen voor een veilige omgeving
Rondom de eerste bouwlocaties plaatsen we een afrasteringen die het bouwterrein duidelijk afbakent. Deze afrasteringen staan op voldoende afstand van de werkzaamheden. Dat zorgt ervoor dat voetgangers, fietsers en ander verkeer veilig hun weg kunnen gaan, zonder in de buurt van grote machines te komen.
Via NIEUWS houden wij u op de hoogte van ontwikkelingen van het project. Of schrijf u in voor de nieuwsbrief.
Om de werkzaamheden aan de Maasdijk veilig te kunnen uitvoeren, wordt tijdelijk de Maasdijk gefaseerd afgesloten tussen het spoor bij Ravenstein en Huis te Dieden voor het verkeer. We begrijpen dat dit enige impact kan hebben op de dagelijkse routes van omwonenden.
Van 3 februari tot 28 februari wordt de Maasdijk tussen het spoor bij Ravenstein en Huis te Dieden op werkdagen gefaseerd afgesloten voor het verkeer.
